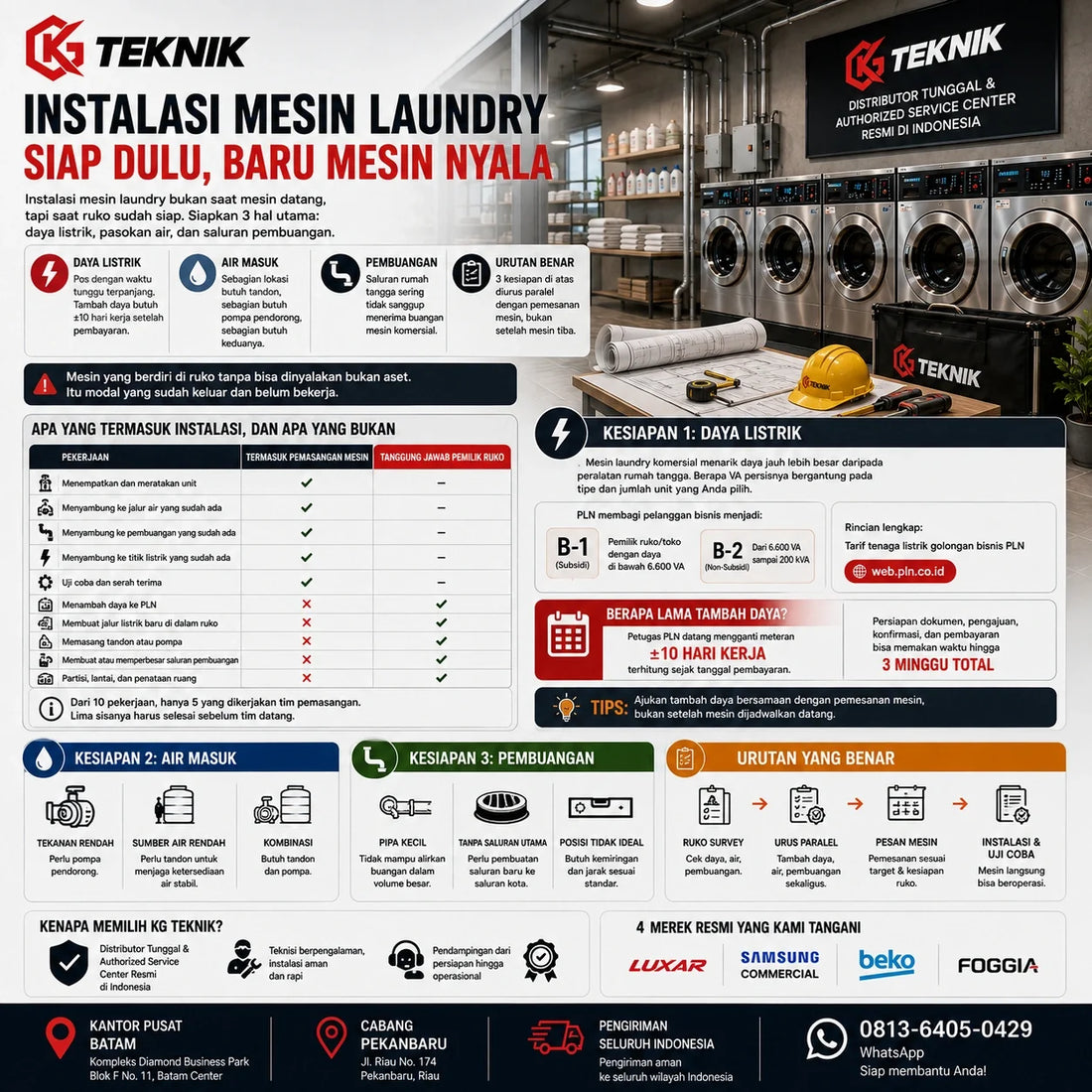

Instalasi Mesin Laundry

Persiapan Instalasi Mesin Laundry: Listrik, Air, Buangan

11 menit bacaDiperbarui

Penasaran cara kami bekerja?

Pelajari sistem layanan terstruktur KG Teknik sebelum melanjutkan.

Daftar Isi

    Ringkasan: instalasi mesin laundry butuh ruko yang siap lebih dulu

    Instalasi mesin laundry bukan pekerjaan satu hari yang dimulai saat truk tiba. Yang termasuk pemasangan adalah menyambungkan mesin ke jalur yang sudah ada; menyiapkan jalurnya adalah pekerjaan terpisah yang harus selesai duluan. Tiga kesiapan menentukan apakah mesin bisa langsung menyala: daya listrik, pasokan air, dan saluran pembuangan.

    • Daya listrik — pos dengan waktu tunggu terpanjang. Tambah daya butuh ±10 hari kerja setelah pembayaran, di luar waktu pengajuan.
    • Air masuk — sebagian lokasi butuh tandon, sebagian butuh pompa pendorong, sebagian butuh 2-duanya.
    • Pembuangan — saluran rumah tangga sering tidak sanggup menerima buangan mesin komersial.
    • Urutan yang benar — 3 kesiapan di atas diurus paralel dengan pemesanan mesin, bukan setelah mesin tiba.

    Mesin yang berdiri di ruko tanpa bisa dinyalakan bukan aset. Itu modal yang sudah keluar dan belum bekerja.

    Kenapa mesin sering datang sebelum rukonya siap?

    Urutannya terasa masuk akal saat direncanakan: beli mesin dulu, baru urus tempatnya. Mesin adalah bagian yang paling terasa seperti "memulai usaha", sementara menambah daya dan memperbaiki saluran terasa seperti urusan belakangan.

    Yang tidak terlihat dari depan adalah bahwa 2 dari 3 kesiapan itu bergantung pada pihak ketiga yang tidak bisa Anda percepat. PLN punya antreannya sendiri. Tukang punya jadwalnya sendiri. Sementara mesin bisa tiba dalam hitungan hari setelah dipesan.

    Hasilnya pola yang berulang: mesin sudah di ruko, terbungkus plastik, sementara pemiliknya baru mulai mengurus penambahan daya. Selama 2 pekan berikutnya, sewa tetap berjalan, gaji tetap berjalan, dan gerai belum menghasilkan apa pun.

    Apa yang termasuk instalasi, apa yang bukan

    Batas ini sering kabur, dan kekaburannya mahal. Kami buat eksplisit.

    Pekerjaan Termasuk pemasangan mesin Tanggung jawab pemilik ruko
    Menempatkan dan meratakan unit Ya
    Menyambung ke jalur air yang sudah ada Ya
    Menyambung ke pembuangan yang sudah ada Ya
    Menyambung ke titik listrik yang sudah ada Ya
    Uji coba dan serah terima Ya
    Menambah daya ke PLN Tidak Ya
    Membuat jalur listrik baru di dalam ruko Tidak Ya
    Memasang tandon atau pompa Tidak Ya
    Membuat atau memperbesar saluran pembuangan Tidak Ya
    Partisi, lantai, dan penataan ruang Tidak Ya

    Baca kolomnya: dari 10 baris, hanya 5 yang dikerjakan tim pemasangan. Lima sisanya harus sudah selesai sebelum tim datang — dan itulah yang menentukan apakah hari instalasi berjalan lancar atau berubah jadi kunjungan yang gagal.

    Kesiapan 1: daya listrik, dan kenapa ini diurus paling awal

    Mesin laundry komersial menarik daya jauh lebih besar daripada peralatan rumah tangga, dan daya terpasang di kebanyakan ruko tidak dirancang untuk itu. Berapa VA persisnya bergantung pada tipe dan jumlah unit yang Anda pilih — itu angka yang harus dihitung untuk konfigurasi Anda, bukan angka umum yang bisa dicomot dari internet.

    Yang bisa dipastikan sekarang adalah struktur golongannya. PLN memisahkan pelanggan bisnis B-1, yaitu pemilik ruko atau toko dengan daya di bawah 6.600 VA yang masih menerima subsidi, dari B-2 yang dimulai dari 6.600 VA sampai 200 kVA. Rinciannya di halaman tarif tenaga listrik golongan bisnis PLN. Menambah 1 unit mesin bisa mendorong Anda melewati batas golongan — itu mengubah struktur tagihan bulanan, bukan sekadar menaikkan pemakaian.

    Berapa lama tambah daya, dan kenapa itu menentukan jadwal buka

    Menurut portal resmi pemerintah Indonesia.go.id, petugas PLN datang mengganti meteran sekitar 10 hari kerja terhitung sejak tanggal pembayaran. Untuk sambungan yang benar-benar baru, prosedur dan komponen biayanya dijelaskan terpisah di panduan pasang sambungan listrik baru.

    Hitung mundurnya. 10 hari kerja setara sekitar 2 minggu kalender. Tambahkan waktu menyiapkan dokumen, mengajukan, menunggu email konfirmasi, dan membayar — total realistisnya bisa 3 minggu dari niat sampai meteran berganti.

    Kalau mesin dijadwalkan tiba di minggu ke-2 sementara permohonan daya baru diajukan di minggu ke-1, mesin Anda berdiri diam sekitar 2 pekan. Kalau permohonan diajukan di minggu ke-0 bersamaan dengan pemesanan mesin, keduanya selesai di waktu yang hampir sama. Pekerjaan yang sama, selisih 2 pekan pendapatan, hanya karena urutannya berbeda.

    Kesiapan 2: air masuk

    Mesin butuh pasokan air yang cukup dan stabil, dan "ada air" tidak sama dengan "cukup untuk mesin komersial". Perbedaannya baru terasa saat beberapa unit bekerja bersamaan di jam sibuk.

    Tiga kondisi yang umum ditemui: lokasi dengan tekanan memadai yang tidak butuh apa-apa, lokasi yang butuh tandon penampung supaya pasokan tidak putus saat pemakaian bersamaan, dan lokasi yang butuh pompa pendorong karena tekanan dari sumbernya kurang. Sebagian lokasi butuh tandon dan pompa sekaligus.

    Mana yang berlaku untuk ruko Anda tidak bisa ditebak dari jauh — itu hasil pemeriksaan di lokasi, bukan asumsi. Cara memeriksanya sebelum Anda terikat sewa dibahas di panduan survei lokasi sebelum tanda tangan sewa.

    Kesiapan 3: saluran pembuangan

    Sisi keluar sering lebih diremehkan daripada sisi masuk, padahal masalahnya lebih cepat terasa. Air yang masuk ke mesin harus keluar lagi, dalam volume yang sama, dan biasanya dalam waktu singkat di akhir siklus.

    Saluran rumah tangga biasa sering tidak sanggup menerima volume itu, apalagi kalau beberapa unit menyelesaikan siklus berdekatan. Gejalanya khas: genangan di area mesin, air yang surut lambat, dan bau yang muncul beberapa minggu setelah beroperasi.

    Ukuran dan konfigurasi saluran yang dibutuhkan bergantung pada jumlah unit dan tata letaknya. Ini pekerjaan tukang yang melihat kondisi lapangan — bukan angka standar yang berlaku untuk semua ruko.

    Kesiapan 4 yang sering dilupakan: pengeringnya

    Tiga kesiapan di atas berlaku untuk mesin cuci. Pengering menambah satu kebutuhan lagi yang tidak dimiliki mesin cuci: pembuangan udara.

    Udara panas dan lembap dari pengering harus keluar dari ruangan, bukan berputar di dalamnya. Kalau tidak, waktu kering memanjang, ruangan menjadi lembap, dan efisiensi seluruh gerai turun tanpa ada satu pun mesin yang rusak.

    Untuk pengering berbahan bakar gas, kebutuhannya bertambah lagi: jalur gas dan ventilasi yang memenuhi standar keselamatan. Ini bukan pekerjaan yang boleh diimprovisasi, dan bukan pekerjaan tim pemasangan mesin. Bahas kebutuhan ini di awal, sebelum tipe pengering ditentukan, karena tipe pengering menentukan pekerjaan persiapan yang harus Anda lakukan.

    Urutan yang benar: 6 langkah dari niat sampai mesin menyala

    Langkah Pekerjaan Kapan Siapa
    1 Hitung kebutuhan mesin dari target volume Minggu 0 Anda + tim kami
    2 Ajukan tambah daya ke PLN Minggu 0 Anda
    3 Pesan mesin Minggu 0–1 Anda + tim kami
    4 Kerjakan jalur listrik, air, pembuangan di ruko Minggu 1–3 Tukang Anda
    5 Mesin tiba dan dipasang Minggu 3–4 Tim kami
    6 Uji coba, pelatihan, serah terima Minggu 4 Tim kami

    Perhatikan langkah 2 dan 3 berada di minggu yang sama. Itu bukan kebetulan — itu inti seluruh artikel ini. Rentang minggu di tabel adalah gambaran urutan, bukan janji jadwal; kondisi tiap ruko dan tiap daerah berbeda.

    Kenapa jumlah mesin harus ditentukan sebelum langkah 2

    Anda tidak bisa mengajukan penambahan daya kalau belum tahu berapa unit yang akan dipasang, karena jumlah unit menentukan daya yang dibutuhkan. Karena itu langkah 1 tidak bisa dilewati.

    Sebagai gambaran seberapa besar selisihnya: dalam contoh perhitungan di panduan menghitung kebutuhan mesin laundry, gerai dengan target 300 kilogram per hari berujung pada 3 mesin cuci dan 4 pengering — total 7 unit. Gerai dengan target setengahnya butuh unit yang jauh lebih sedikit, dan kebutuhan dayanya ikut berbeda jauh.

    Mengajukan daya sebelum angka itu ada berarti menebak. Menebak terlalu kecil berarti mengulang proses 10 hari kerja itu dari awal.

    Lima kesalahan yang paling sering terjadi di tahap ini

    Mengurus daya setelah mesin datang. Kesalahan paling mahal, dan paling mudah dihindari. Biayanya sama, hasilnya sama, cuma urutannya berbeda — dan selisihnya sekitar 2 pekan gerai tidak beroperasi.

    Menganggap "ada listrik" berarti "cukup". Daya terpasang di ruko dirancang untuk penghuni sebelumnya, bukan untuk mesin Anda.

    Mengabaikan sisi pembuangan. Perhatian biasanya tertuju ke air masuk, padahal genangan datang dari sisi keluar.

    Menentukan tipe pengering belakangan. Tipe pengering menentukan apakah Anda butuh pekerjaan ventilasi atau jalur gas. Menentukannya setelah renovasi selesai berarti membongkar ulang.

    Tidak menyiapkan akses masuk. Mesin komersial berat dan besar. Pintu, tangga, dan jalur masuk perlu diperiksa sebelum hari pengiriman, bukan pada hari itu.

    Ceklis H-7: 12 hal yang diperiksa seminggu sebelum mesin datang

    Seminggu sebelum jadwal pengiriman adalah titik terakhir di mana masalah masih bisa diperbaiki tanpa menggeser jadwal. Setelah itu, apa pun yang belum siap berubah menjadi mesin yang menunggu.

    No Yang diperiksa Siap kalau
    1 Meteran sudah diganti PLN Daya baru sudah tercatat, bukan masih dalam proses
    2 Jalur listrik ke titik mesin Sudah terpasang dan diuji teknisi
    3 Pembagian beban antar unit Tidak ada 2 mesin berbagi 1 jalur yang sama
    4 Grounding Terpasang, bukan menyusul
    5 Pasokan air di jam sibuk Diuji pada jam padat, bukan jam sepi
    6 Tandon atau pompa Sudah terpasang kalau lokasi memerlukan
    7 Titik air di posisi mesin Sesuai tata letak final, bukan tata letak awal
    8 Saluran pembuangan Diuji dengan volume besar, bukan sekadar mengalir
    9 Jalur pembuangan udara pengering Tembus ke luar ruangan
    10 Lantai di titik mesin Rata dan sanggup menahan beban unit
    11 Akses masuk Pintu, tangga, dan belokan muat untuk ukuran unit
    12 Ruangan bersih dan kosong Tidak ada material renovasi tersisa

    Dua belas baris, dan 4 di antaranya — nomor 1, 5, 8, dan 11 — adalah yang paling sering menggagalkan hari pemasangan. Ketiganya yang pertama karena bergantung pihak ketiga, dan yang terakhir karena baru ketahuan saat truk sudah di depan ruko.

    Akses masuk: masalah yang selalu ditemukan terlambat

    Poin nomor 11 pantas dibahas sendiri, karena ini satu-satunya di daftar yang tidak bisa diperbaiki dalam hitungan jam.

    Mesin laundry komersial berat dan berdimensi besar. Yang perlu diperiksa bukan cuma lebar pintu, tapi seluruh jalur dari titik turun barang sampai posisi akhir: lebar lorong, sudut belokan, ada tidaknya anak tangga, tinggi ambang pintu, dan kalau gerai berada di lantai 2, apakah tangganya sanggup dilalui unit sebesar itu.

    Cara memeriksanya sederhana dan sebaiknya dilakukan 2 sampai 3 minggu sebelum pengiriman: minta dimensi unit yang akan dikirim, lalu ukur setiap titik sempit di jalur masuk. Kalau ada satu titik yang lebih sempit dari unit, Anda masih punya waktu memilih antara membongkar bagian itu, mengubah tata letak, atau memilih konfigurasi unit yang berbeda.

    Ditemukan pada hari pengiriman, ketiga pilihan itu hilang. Yang tersisa hanya menjadwal ulang, dan penjadwalan ulang berarti biaya angkut tambahan plus jeda yang tidak direncanakan.

    Tiga kondisi ruko dan berapa lama masing-masing butuh persiapan

    Tidak semua ruko mulai dari titik yang sama. Tiga kondisi yang paling umum kami temui, beserta gambaran kasar bobot pekerjaannya:

    Ruko bekas usaha sejenis — bekas laundry atau usaha dengan kebutuhan air besar. Sebagian jalur sudah ada, dayanya sering sudah memadai, dan pekerjaan persiapan bisa selesai dalam hitungan hari. Ini kondisi terbaik, dan alasan kuat untuk memprioritaskan ruko semacam ini saat survei.

    Ruko bekas usaha lain — bekas toko, kantor, atau restoran. Biasanya butuh 1 sampai 3 pekerjaan besar: tambah daya, jalur air baru, atau perbaikan pembuangan. Ini kondisi paling umum, dan yang paling sering diremehkan karena dari luar rukonya terlihat siap pakai.

    Ruko kosong atau bangunan baru — bisa jadi belum punya sambungan listrik sama sekali, sehingga bukan tambah daya melainkan pasang baru. Prosedurnya berbeda dan waktunya lebih panjang. Bangunan baru juga sering belum punya saluran pembuangan yang memadai.

    Selisih antara kondisi pertama dan ketiga bisa mencapai beberapa pekan, dan itu selisih yang sepenuhnya ditentukan sebelum Anda menandatangani sewa — bukan setelahnya.

    Setelah mesin menyala: uji coba dan serah terima

    Hari pemasangan belum selesai saat mesin berputar pertama kali. Yang menentukan apakah investasi Anda bekerja adalah apa yang terjadi setelahnya: uji coba dengan beban nyata, penjelasan takaran bahan kimia, dan pelatihan pengoperasian.

    Bagian pelatihan ini termasuk dalam paket, dan alasannya praktis. Mesin yang benar, dipasang benar, tapi dioperasikan dengan beban berlebih atau takaran kimia yang salah akan memberi hasil cucian mengecewakan sekaligus memperpendek umur unit. Rutinitas yang menjaga performanya setelah itu ada di checklist perawatan mesin laundry komersial.

    Kalau mesin bermasalah setelah dipasang, siapa yang datang?

    Ini pertanyaan yang sebaiknya dijawab sebelum membeli, bukan sesudah. Instalasi yang rapi tidak banyak berarti kalau perbaikan berikutnya harus menunggu teknisi dari luar kota.

    Tim kami berbasis di 2 kota: Batam dan Pekanbaru. Untuk lokasi di luar keduanya, pengiriman dan koordinasi instalasi dijalankan dari sana. Latar belakang kami sebagai penyedia mesin beserta jalur garansinya ada di panduan distributor mesin laundry resmi.

    Bagaimana kalau Anda ingin menanamkan modal, bukan mengurus semua ini?

    Seluruh artikel ini ditulis untuk orang yang akan menjalankan gerainya sendiri — mengurus tukang, mengejar PLN, mengawasi hari pemasangan. Sebagian orang yang tertarik pada industri ini tidak ingin berada di posisi itu.

    Lihat lagi ceklis 12 baris dan tabel 6 langkah di atas. Itu bukan daftar bacaan — itu daftar pekerjaan yang harus ada orangnya. Menelepon PLN, mengawasi tukang, mengukur jalur masuk, berdiri di ruko pada hari pemasangan. Kalau membacanya saja sudah terasa bukan pekerjaan Anda, kemungkinan memang bukan.

    Untuk posisi itu jalurnya lain sama sekali. KG Corp, ekosistem tempat KG Teknik bernaung, bergerak di manajemen investasi — menempatkan modal pada usaha yang sudah berjalan, bukan membangunnya dari ruko kosong. Tidak ada 12 baris ceklis di jalur itu.

    Langkah berikutnya

    Kalau Anda sedang di tahap ini, 3 hal yang paling berguna dibawa ke konsultasi: alamat calon lokasi, perkiraan volume harian, dan angka daya yang tertera di meteran ruko. Dari ketiganya kami bisa memperkirakan konfigurasi mesin sekaligus memberi gambaran pekerjaan persiapan yang perlu Anda jadwalkan.

    Urutan kerja kami sama setiap kali: analisis area, proyeksi kebutuhan, lalu rekomendasi konfigurasi paket. Hubungi tim kami untuk membahasnya, dan prinsip kerja yang kami pakai dirangkum di The Winning Formula. Rincian apa saja yang termasuk dan tidak termasuk paket ada di panduan isi paket dan biaya di luarnya.

    Pertanyaan yang sering ditanyakan

    Berapa lama proses instalasi mesin laundry?

    Pemasangan mesinnya sendiri singkat. Yang panjang adalah persiapan sebelumnya — terutama penambahan daya yang butuh sekitar 10 hari kerja setelah pembayaran, dan pekerjaan jalur listrik, air, serta pembuangan di ruko. Kalau ketiganya sudah selesai sebelum mesin tiba, hari pemasangan berjalan tanpa hambatan.

    Apakah penambahan daya listrik termasuk dalam instalasi?

    Tidak. Yang termasuk adalah menyambungkan mesin ke titik listrik yang sudah tersedia. Penambahan daya ke PLN dan pembuatan jalur listrik baru di dalam ruko adalah 2 pekerjaan terpisah yang menjadi tanggung jawab pemilik ruko.

    Apa yang harus disiapkan sebelum tim pemasangan datang?

    Lima hal: daya listrik sudah mencukupi dan jalurnya sudah dibuat, pasokan air sudah stabil, saluran pembuangan sudah sanggup menerima volume mesin komersial, ruangan sudah ditata dan bersih, serta akses masuk sudah diperiksa muat untuk ukuran unit.

    Berapa daya listrik yang dibutuhkan untuk usaha laundry?

    Bergantung sepenuhnya pada tipe dan jumlah unit yang Anda pilih, jadi tidak ada satu angka yang berlaku untuk semua. Yang bisa dipastikan: mesin komersial menarik daya jauh di atas peralatan rumah tangga, dan golongan tarif PLN berubah di ambang 6.600 VA. Angka untuk konfigurasi Anda kami hitung saat konsultasi.

    Apakah mesin bisa dipasang di ruko yang dayanya belum ditambah?

    Secara fisik mesin bisa diletakkan, tapi tidak bisa dioperasikan dengan aman. Memaksakannya berisiko pada mesin maupun instalasi listrik ruko. Karena itu penambahan daya sebaiknya diajukan bersamaan dengan pemesanan mesin, bukan setelahnya.

    Siapa yang mengerjakan jalur listrik dan air di dalam ruko?

    Teknisi listrik dan tukang yang Anda tunjuk, karena pekerjaan itu menyesuaikan kondisi bangunan Anda. Tim kami menyampaikan kebutuhan teknisnya saat konsultasi supaya pekerjaan itu dikerjakan sesuai kebutuhan mesin yang akan dipasang.

    Baca Juga: Panduan Mesin per Tahap

    Siap memulai bersama KG Teknik?

    Konsultasikan kebutuhan Anda sekarang. Kami bantu dari perencanaan hingga eksekusi.
